Un carrelage qui sonne creux deux hivers après la pose, des fentes qui traversent le séjour d’un mur à l’autre, des carreaux qui se soulèvent à la jonction salon-couloir : dans 8 cas sur 10, le coupable n’est pas la qualité du grès cérame, mais l’absence ou la mauvaise conception d’un joint de dilatation. Le DTU 52.1 fixe pourtant des règles précises, simples à appliquer dès le calepinage. Voici ce qu’il faut savoir avant de poser le premier carreau, et pourquoi un détail à 150 € peut éviter une réfection à 6 000 €.
À quoi sert vraiment un joint de dilatation (et pourquoi le confondre avec un joint de fractionnement coûte cher)
Un joint de dilatation n’a rien à voir avec le joint en mortier qui sépare deux carreaux. C’est une coupure volontaire qui traverse toute l’épaisseur du revêtement, mortier-colle compris, pour absorber les mouvements de la chape et du carrelage. Béton, grès cérame et chape ciment bougent en permanence : sur 10 mètres linéaires, les variations thermiques saisonnières génèrent environ 1,5 mm de déplacement, suffisant pour fissurer un carreau rigide.

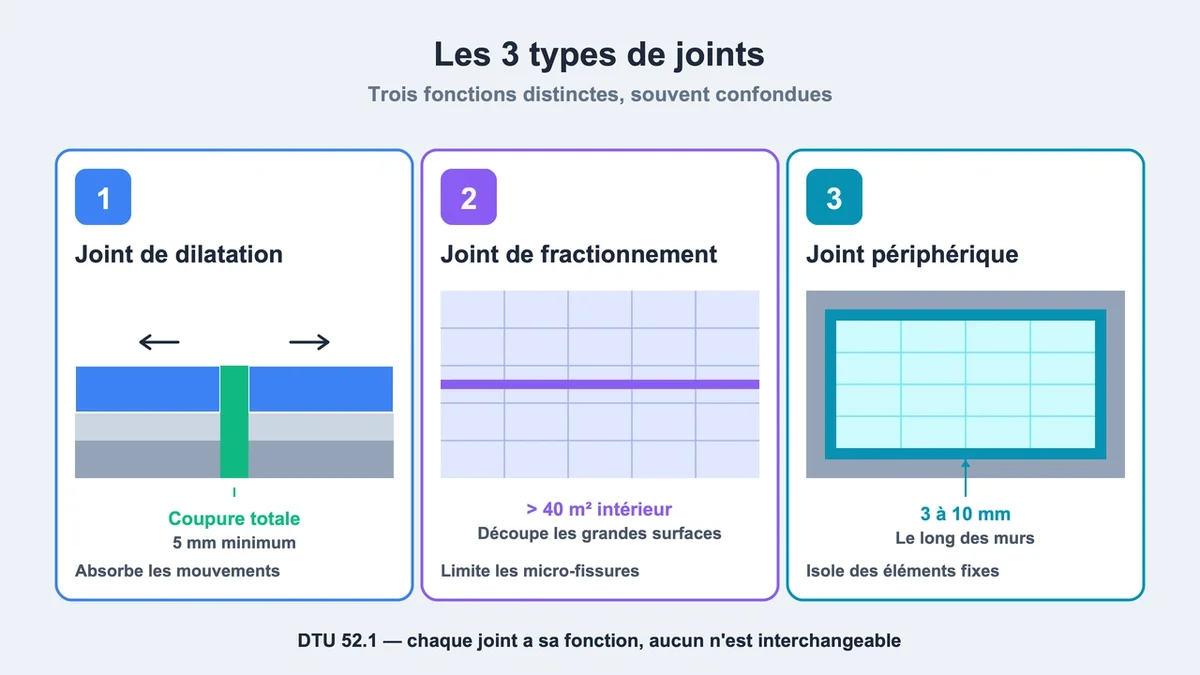

Trois familles cohabitent et sont régulièrement confondues. Le joint de fractionnement découpe les grandes surfaces pour limiter la propagation des micro-fissures de retrait. Le joint périphérique isole le carrelage des murs et éléments fixes. Le joint de dilatation reproduit exactement les joints structurels de la dalle. Les trois ne sont pas interchangeables, et un seul oublié suffit à compromettre l’ensemble.
Quand est-ce obligatoire ? Les seuils à retenir
Le DTU 52.1 fixe trois déclencheurs clairs. En intérieur, dès que la surface dépasse 40 m² d’un seul tenant. En extérieur, le seuil tombe à 20 m² à cause des amplitudes thermiques plus violentes. Pour les couloirs ou pièces en longueur, un joint devient nécessaire au-delà de 8 mètres linéaires en intérieur, et 4 mètres en extérieur.
Le cas du plancher chauffant mérite une vigilance accrue. Sur une installation hydraulique classique, prévoir un joint tous les 40 m² maximum, avec un fractionnement supplémentaire à chaque seuil de porte. Les pompes à chaleur air-eau modernes chauffent moins fort mais cyclent plus souvent, ce qui fatigue davantage le carrelage : certains fabricants imposent désormais un panneau de 25 m² maximum, soit environ un joint tous les 5 mètres.
Cas particulier souvent ignoré : la chape anhydrite sous avis technique repousse ces seuils à 300 m² et 25 mètres linéaires, sans joint dans la chape elle-même. Le débat reste vif chez les carreleurs, mais la majorité des fabricants confirment qu’aucun joint intermédiaire n’est requis dans le revêtement si la chape respecte son avis technique.
La règle des 5 mm : largeur, matériaux et finitions
La largeur minimale fixée par le DTU est de 5 mm, à porter à 6 ou 8 mm sur plancher chauffant et 10 mm sur les terrasses très exposées. En dessous de 5 mm, le joint n’a plus d’amplitude pour absorber les mouvements et craquelle dès le premier été chaud.
Le remplissage se fait avec un mastic élastomère (silicone neutre ou polyuréthane), une bande résiliente compressible, ou un profilé en aluminium ou PVC avec partie centrale souple. Les profilés modernes en alu brossé ou anthracite passent quasi inaperçus sur un grès cérame foncé, à condition de les intégrer dès le calepinage. Le polyuréthane résiste mieux aux UV et au piétinement intensif que le silicone, indispensable en extérieur. Mélanger silicone et polyuréthane sur une même reprise garantit un décollement en moins de 18 mois : les chimies sont incompatibles.
Comptez 8 à 25 € le mètre linéaire pour un profilé alu de qualité, contre 4 à 8 € pour une cartouche de mastic polyuréthane de 300 ml qui couvre environ 4 mètres linéaires en 5 mm de section.
Les trois zones qu’on oublie tout le temps
Le joint périphérique est le grand oublié des chantiers en autoréalisation. Laisser un espace de 3 à 10 mm entre la dernière rangée de carreaux et chaque mur, cloison, pilier ou seuil. Cet espace se masque ensuite sous la plinthe ou se remplit au mastic souple. Sans lui, le carrelage pousse contre les murs lors de sa dilatation et finit par tuiler au centre de la pièce.
Les joints de la dalle doivent être strictement reproduits à l’identique dans le carrelage. Une dalle coulée en deux fois, avec une reprise au milieu du salon, comporte une fissure programmée à cet endroit. Carreler par-dessus sans reproduire la séparation revient à signer le futur sinistre : la fissure remonte mécaniquement dans les carreaux après 2 à 5 ans, parfois sur toute la largeur de la pièce.
Les passages de porte concentrent les contraintes entre deux pièces aux comportements thermiques différents. Un fractionnement systématique au droit de chaque seuil évite les fissures qui apparaissent typiquement à la jonction salon-cuisine ou couloir-chambre.

Plancher chauffant et terrasse : les cas qui ne pardonnent pas
Sur plancher chauffant, la première mise en chauffe est le moment le plus critique. La montée en température doit suivre le protocole du fabricant : 5 °C par jour à partir de 20 °C, jusqu’à la température maximale d’utilisation. Une montée brutale après la pose fissure le carrelage avant même la première saison de chauffe. La colle déformable classée C2S1 ou C2S2 est indispensable, une colle C1 standard ne tient pas les cycles thermiques répétés.
En terrasse, le grès cérame subit des écarts de 40 à 50 °C entre une nuit d’hiver et un après-midi d’été plein sud. Les joints de fractionnement doivent être placés tous les 20 m² et tous les 4 à 6 mètres linéaires, avec un mastic polyuréthane résistant aux UV et au gel. La pente d’écoulement minimale est de 1,5 à 2 %. Sans cette pente, l’eau stagne dans les joints, s’infiltre par micro-capillarité et le premier gel décolle les carreaux sur des zones entières.
Les erreurs qui coûtent 6 000 € à la réfection
Le surcoût d’une pose conforme tourne autour de 150 à 300 € pour une pièce de 25 m². La réfection complète après sinistre, dépose comprise, dépasse facilement 6 000 € pour un salon de 50 m² en grès cérame milieu de gamme, sans compter les meubles à déplacer et le relogement temporaire.
Les erreurs les plus coûteuses repérées sur le terrain reviennent toujours aux mêmes causes. Cacher le joint sous un quart-de-rond rigide annule sa liberté de mouvement et fait remonter la contrainte dans le carrelage. Carreler trop tôt sur une chape ciment : compter 1 cm d’épaisseur = 7 jours de séchage minimum, soit 5 à 6 semaines pour une chape de 5 cm. Utiliser un joint ciment classique dans les zones de mouvement (angles murs/sol, jonctions, seuils) : le ciment ne se déforme pas, il se brise. Carreler en diagonale sans repenser le plan de joints : la trame des carreaux ne coïncide plus avec les contraintes du support, ce qui complique sérieusement l’intégration esthétique des coupures.
Dernière erreur, la plus fréquente en autoréalisation : nettoyer le support à sec au lieu de l’aspirer puis le dépoussiérer à l’alcool. La poussière résiduelle empêche le mastic d’adhérer aux deux lèvres du joint, qui se détache au premier cycle thermique.
FAQ
Peut-on rattraper un carrelage déjà posé sans joint de dilatation ?
Oui, par découpe à la disqueuse au droit des zones critiques (généralement passages de porte et jonctions de dalle), retrait du carreau ou de la bande, remplissage au mastic polyuréthane sur un fond de joint compressible. Comptez 80 à 150 € le mètre linéaire en faisant appel à un professionnel. La réparation n’a de sens que tant que les carreaux ne sonnent pas creux : un décollement déjà installé impose une dépose complète de la zone.
Le joint de dilatation est-il vraiment visible sur le sol fini ?
Avec un mastic teinté dans la masse, assorti à la couleur du joint en mortier, le rendu est très discret sur grès cérame. Les profilés alu anthracite ou laiton brossé offrent même un effet décoratif assumé. La règle reste simple : un joint apparent vaut mieux qu’un carrelage fissuré sur 5 mètres.
Conclusion
Le joint de dilatation n’est pas un détail technique, c’est l’élément structurel qui décide de la durée de vie du carrelage. Un calepinage soigné, le respect du DTU 52.1, une colle déformable et un mastic adapté suffisent à passer de la pose précaire à la pose qui traverse 30 ans sans bouger. Tout se joue avant que le premier carreau ne soit collé : repérer les joints de la dalle, marquer les seuils, prévoir le périphérique. Trois étapes, quelques mètres de profilé, et la fissure n’a plus aucun chemin pour remonter.
